Metro warszawskie – miejski system linii kolei podziemnej, który składa się obecnie z jednej linii w układzie północ-południe (Kabaty – Młociny) oraz fragmentu drugiej linii (Bemowo – Bródno). Obecne miejskie studium uwarunkowań i kierunków zagospodarowania przestrzennego przewiduje realizację jeszcze trzech linii.
Historia[]
- Zobacz więcej w artykule: Historia budowy metra.
Najstarsze plany[]
Pierwsze plany dotyczące budowy metra w Warszawie pojawiły się jeszcze przed pierwszą wojną światową – w 1903 roku, jednakże dopiero w latach 20. XX wieku początkowe koncepcje zaczęły przekładać się na konkretne plany. Już w 1925 roku zarysowano projekt dwóch linii w układzie północ-południe (Muranów – Plac Unii Lubelskiej) oraz wschód-zachód (Wola – Dworzec Wschodni), w 1929 roku powołano nawet specjalny referat ds. budowy kolei podziemnej, jednakże wszelkie prace zawieszono w latach 30. XX wieku w związku z Wielkim Kryzysem.
Do pomysłu kolei podziemnej powrócono w 1938 roku, kiedy to prezydent Warszawy Stefan Starzyński powołał Biuro Studiów Kolei Podziemnej z Janem Kubalskim na czele. Dokonano aktualizacji zachowanych planów, wykonano szereg badań, przygotowano różne warianty oraz stworzono docelowy układ metra, który miałby być realizowany do 1973 roku. W pierwszej kolejności przewidywał on budowę dwóch linii metra – jednej w układzie północ-południe (Plac Wilsona – Plac Unii Lubelskiej) oraz drugiej w układzie wschód-zachód (Wolska – Dworzec Wschodni). Rozpoczęto próbne odwierty, niestety wszelkie dalsze prace przerwał wybuch II wojny światowej.
Plany powojenne[]
Do pomysłu budowy szybkiej kolejki miejskiej powrócono już w 1945 roku – paradoksalnie, ze względu na ogromne zniszczenia miasta, odcinki kolejki można by poprowadzić na powierzchni lub w płytkich wykopach, co znacznie obniżyłoby koszty budowy. W 1948 roku powstało Biuro Projektów Szybkiej Kolei Miejskiej, które opracowało projekt dwóch linii: z Młocin na Służew oraz z Woli na Gocław. Ten plan przewidywał 64 kilometry linii.
Ze względów strategicznych w 1950 roku zapadła decyzja o budowie metra głębokiego, wkrótce opracowani projekt trzech linii, które łączyłyby się w Śródmieściu, w rejonie ul. Próżnej. Rozpisano konkurs na projekty stacji, a w 1951 roku rozpoczęto prace na Pradze, jednakże ze względu na koszty oraz utrudniającą budowę na głębokości 40 metrów kurzawkę ograniczono się do odcinka doświadczalnego. Wybudowano kilkanaście szybów, trzy bazy materiałowo-sprzętowe dla pracowników oraz zajezdnię dla metra na Targówku Przemysłowym, gdzie prace prowadzono jeszcze do 1957 roku, a następnie zarzucono je, a na publikacje na temat metra nałożono cenzurę.
Powrót do koncepcji metra[]
Do idei budowy metra powrócono dopiero w latach 70. XX wieku, w 1974 roku powstała Dyrekcja Budowy Metra, która zadecydowała o budowie metra płytkiego. Wkrótce opracowano projekt pierwszej linii metra z Bielan przez Śródmieście na Kabaty, a wkrótce potem potem zaczęto opracowywanie architektury oraz kolorystyki stacji. Projekt był tworzony w zupełnym oderwaniu od sieci kolejowej, gdzie wtedy nie było kolei aglomeracyjnej (jeździły tylko pociągi regionalne). Projektanci nie przewidzieli jej pojawienia się, z czego skutkami mamy do czynienia do dziś.
Budowę finalnie zapowiedziano w Sejmie w 1982 roku, a w ciągu kilku miesięcy powołano specjalnego rządowego pełnomocnika oraz podpisano ze Związkiem Radzieckim umowę o pomocy w budowie metra. W październiku 1982 roku powstał Społeczny Komitet Budowy Metra, zaś w grudniu rząd podjął uchwałę nr 266/82 o budowie I linii metra w Warszawie.
Budowa I linii metra[]
Na początku 1983 roku gotowe były już wszystkie projekty oraz niezbędne dokumenty, wobec czego 15 kwietnia 1983 roku oficjalnie rozpoczęto budowę I linii metra. Wkrótce potem zatwierdzono też nazwy stacji oraz harmonogram, który początkowo przewidywał połączenie Kabat z Centrum do 1990 roku, a z Młocinami do 1994 roku. Na odcinku pod al. Komisji Edukacji Narodowej aż do ul. Puławskiej tunele i stacje budowano metodą odkrywkową, zaś w al. Niepodległości dokonano przejścia na metodę głębinową. Mimo to budowa stacji doprowadziła do zamknięcia tej arterii na prawie dziesięć lat. Wkrótce jednak z powodu problemów finansowych odsłonięto termin końcowy o dwa lata, a w 1986 roku zadecydowano o ograniczeniu budowy do odcinka Kabaty – Politechnika.
Spore zmiany nadeszły w latach 90. XX wieku, już po przemianach ustrojowych – rozważano skrócenie całej linii do Placu Wilsona, a nawet całkowite zaprzestanie budowy. Ekspertyzy wykazały jednak, że bardziej opłacalne będzie ukończenie prac niż ich zaprzestanie, choć nie powstrzymało to decydentów od wątpliwości, czy tak mocno okrojoną linią metra będzie chciał ktokolwiek jeździć. W 1990 roku dotarły do Warszawy pierwsze wagony serii 81, a kolejne, już zakupione przez polską stronę, dotarły w 1994 roku. W tym samym roku ukończono również prace budowlane nad odcinkiem Kabaty – Politechnika, który oddano do użytku 7 kwietnia 1995 roku, po kilku miesiącach odbiorów technicznych[2]. Od rozpoczęcia budowy do otwarcia pierwszego odcinka minęło więcej niemal dwanaście lat.
Szybko okazało się jednak, że metro cieszy się ogromną popularnością, zwłaszcza wśród mieszkańców Ursynowa. W 1996 roku zapadła więc decyzja o kontynuowaniu budowy, rozpoczęto budowę stacji Centrum i rozpisano harmonogram budowy do 2007 roku. Dalszą część pierwszej linii metra budowano odcinkami, jednak w celu uniknięcia rozkopywania ulic umieszczano je nieraz po boku lub z dala od węzłów komunikacyjnych – w 1998 roku otwarto stację Centrum, a w 2001 roku stacje Świętokrzyska i Ratusz. Kolejne stacje oddawano w dość równych odstępach czasu: w 2003 roku gotowa była stacja Dworzec Gdański, w 2005 roku stacja Plac Wilsona, a w 2006 roku stacja Marymont. Ze względu jednak na brak torów odstawczych i opóźnienie w budowie kolejnych stacji pomiędzy dwoma ostatnimi stacjami przez kilkanaście miesięcy kursował jedynie pociąg wahadłowy.
Po kilkumiesięcznym opóźnieniu związanym z osiadaniem tunelu w ciągu podziemnej rzeki, w kwietniu 2008 roku otwarto ostatecznie stację Słodowiec, co umożliwiło przywrócenie kursowania liniowego na całej trasie. Ostatnie trzy stacje na Bielanach były już wówczas w zaawansowanej budowie, prowadzonej metodą odkrywkową. Prace zakończono we wrześniu, natomiast oficjalnie otwarcie trzech ostatnich stacji – Stare Bielany, Wawrzyszew oraz Młociny – miało miejsce 25 października 2008 roku. W ten sposób, po ponad dwudziestu pięciu latach, udało się ukończyć budowę pierwszej linii metra, nie licząc jedynie dwóch niezrealizowanych stacji – Plac Konstytucji i Muranów. W 2011 roku Metro Warszawskie otrzymało podczas odbywającej się w Mediolanie konferencji MetroRail 2011 nagrodę dla najlepiej udoskonalanego metra na świecie[3].
27 września 2019 roku Metro Warszawskie rozstrzygnęło przetarg i wybrało projektanta na wykonanie prac przedprojektowych oraz projektu budowlanego dla stacji A12 Plac Konstytucji i A16 Muranów.
Budowa II linii metra[]
Projekty II linii metra rozpatrywane były już w latach 80. XX wieku, jednakże ostateczna decyzja co do przebiegu trasy zapadła w 2006 roku – choć początkowo zakładano realizację linii pod ul. Człuchowską, po ostatecznie zadecydowano o przeprowadzeniu jej pod ul. Górczewską, przesunięto również na zachód stację pod ul. Wolską. Rozpoczęto wówczas przygotowania do budowy centralnego odcinka II linii metra (Rondo Daszyńskiego – Dworzec Wileński), najkorzystniejszą ofertę wybrano 29 kwietnia 2009 roku, a umowę z wykonawcą, konsorcjum Astaldi, podpisano 28 października 2009 roku.

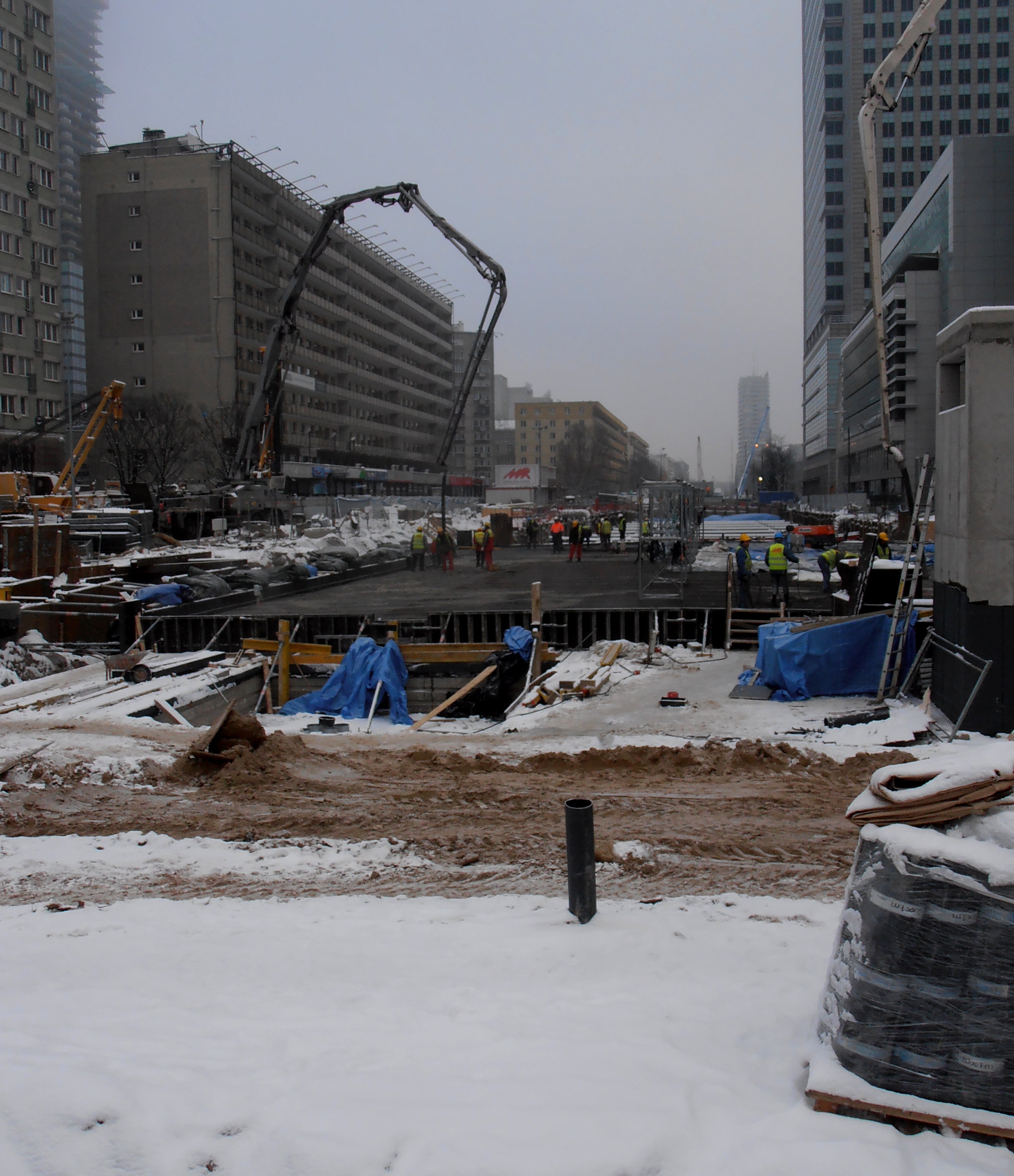

Pierwsze prace przygotowawcze rozpoczęto w kwietniu 2010 roku, a pełny projekt centralnego odcinka II linii metra gotowy był w sierpniu – wówczas też podjęto pierwsze prace przy budowie stacji Rondo Daszyńskiego. Wprowadzono specjalną organizacją ruchu, a dla wszelkich pojazdów zamknięto ul. Prostą, ul. Świętokrzyską, ul. Sokolą oraz częściowo ul. Targową – w 2011 roku roku prowadzono głównie roboty ziemne na terenie stacji, a w 2012 roku na plac budowy dotarły trzy pierwsze tarcze drążące tunele: „Maria”, „Anna” oraz „Wisła”. Z czasem umieszczono je w specjalnie przygotowanych wykopach, po czym rozpoczęły drążenie tunelu – jako pierwsza wystartowała „Anna”, która wyruszyła 16 maja 2012 roku.
Dnia 14 sierpnia 2012 roku wydarzył się najpoważniejszy incydent na budowie centralnego odcinka II linii metra, w nocy budowniczowie stacji Powiśle natrafili na niezaznaczony na mapach ciek wodny, który szybko zaczął zalewać stację. Ze względów bezpieczeństwa ewakuowano wszystkich pracowników i sprzęt oraz zamknięto Tunel Wisłostrady, a po kilku dniach okazało się, że wymyta ziemia utworzona kilkunastometrową jamę, która groziła zarwaniem tunelu. We wrześniu otwór zasypano, rozpoczęto też wzmacnianie oraz wyrównywanie tunelu, który oddano do ruchu dopiero w czerwcu 2013 roku.
Awaria doprowadziła do opóźnienia w budowie tuneli, zapadła więc decyzja o rozpoczęciu drążenia tuneli pod Wisłą od stacji Dworzec Wileński, jednocześnie w marcu 2013 roku sprowadzono dodatkową, czwartą tarczę drążącą – uzyskała ona roboczą nazwę „Wisła II”, a następnie „Krystyna”, od imienia Krystyny Krahelskiej. Ponadto tarcza „Wisła” otrzymała nazwę „Elisabetta”, od imienia żony jednego z inżynierów. W grudniu 2013 roku zakończono drążenie tuneli centralnego odcinka II linii metra, zaś już w styczniu przedsięwzięto układanie szyn. W czerwcu rozpoczęto pierwsze odbiory techniczne oraz po raz pierwszy testowo tunelami przejechały pociągi, całą trasę pociąg pokonał 11 września[4], a oficjalny przejazd dla urzędników i dziennikarzy miał miejsce 28 września[5]. Zgodnie z założeniami centralny odcinek II linii metra miał być gotowy 30 września, wówczas wykonawca zgłosił gotowość do odbiorów technicznych, choć gdzieniegdzie prace nadal trwały[6]. W połowie października przeprowadzono także testy obciążeniowe, systematycznie prowadzono także odbiory kolejnych stacji[7]. Odcinek zostanie uruchomiony pod koniec 2014 roku – ostatecznie ustalono termin otwarcia na 14 grudnia[8]. Na kilka dni przed przewidywanym terminem ujawniono jednak, że nie ma szans na terminowe otwarcie, a II linia metra zacznie kursować najwcześniej kilka tygodni później, bo nie skończyły się wszystkie niezbędne odbiory[9]. Przedłużały się m.in. prace wykończeniowe, zatykanie przecieków czy próbne zadymienia prowadzone przez strażaków[2].
W połowie października 2014 roku miał miejsce również plebiscyt na głos, który będzie zapowiadał nazwy stacji na II linii metra[10], a spośród sześciu kandydatek i kandydatów internauci wybrali głos Macieja Gudowskiego[11], który ostatecznie zastąpił Ksawerego Jasieńskiego we wszystkich wagonach Siemens Inspiro w czerwcu 2015 roku[12]. Dnia 9 listopada miał też miejsce dzień otwarty dla warszawiaków na wszystkich stacjach metra[13], a kilkanaście dni później na stacjach i w wagonach pojawiły się nowe plansze informacyjne z przebiegiem obu linii metra[14]. W grudniu rozpoczęto też dostosowywanie systemu informacji pasażerskiej na I linii metra do systemu wprowadzanego na drugiej linii[15], jednak początkowo tylko na stacji M1 Świętokrzyska, a na pozostałych stacjach nowe oznaczenia miały pojawić się po otwarciu centralnego odcinka[16]. Ostatecznie zmiany nie zostały jeszcze wprowadzone.
Przedłużające się odbiory techniczne nie pozwoliły na jednoznaczne ustalenie terminu oddania do użytku II linii metra – najpierw mówiło się, że nastąpi to 14 marca[17], potem ten termin przesunięto na weekend 7 i 8 marca[18]. Po pożarze Mostu Łazienkowskiego nasiliły się pytania o otwarcie II linii metra, jednak miasto podkreśliło, że nie będzie naciskać na nadzór budowlany, aby przyspieszyło odbiory stacji[19] – ostatecznie odbiory zakończono 25 lutego[20]. Następnie wagony metra musiały przejechać w tunelach pięć tysięcy kilometrów, gdyż taki wymóg postawił Instytut Kolejnictwa, na co potrzeba było kolejnych kilku dni[21], ten wymóg udało się wypełnić 5 marca[22].
Centralny odcinek II linii metra udało się otworzyć 8 marca 2015 roku, a pierwszy pociąg wyjechał na trasę o 9:40[23]. W pierwszych opiniach pojawiły się narzekania na błędy w oznakowaniu wyjść ze stacji, szczególnie w oznakowaniu łącznika między pierwszą a drugą linią metra – Zarząd Transportu Miejskiego zapowiedział wykonanie audytu i poprawienie wszystkich nieścisłości[24]. W pierwszych dniach kursowania kolejki korzystało z niej codziennie przeciętnie 100 tysięcy osób[25].
Rozbudowa II linii metra[]
Kolejnym etapem budowy II linii metra jest rozbudowa centralnego odcinka po trzy stacje w kierunku wschodnim oraz zachodnim – choć początkowo zakładano, że następny w kolejności może powstać zachodni odcinek na Bemowo, gotowy około 2017 roku, a w trzeciej kolejności odnoga na Bródno, która powinna być gotowa w 2020 roku.[26] Magistrat zaczął jednak rozważać propozycję budowy metra krótszymi odcinkami, ale w obu kierunkach, w tzw. „wariancie ateńskim”[27], i ta forma została następnie przekazana do zrealizowana[28]. Według pierwszych deklaracji odcinki do stacji Księcia Janusza oraz Trocka miałyby być gotowe w 2017 roku[29] – 28 listopada 2011 ogłoszono konkurs na projekt architektoniczno-budowlany kolejnych odcinków linii metra do wspomnianych stacji[30], do którego zgłosiły się 24 firmy[31], 18 z nich zaproszono do dalszego udziału[32], a w czerwcu wybrano dwie z nich – ILF (dla odcinka zachodniego) oraz Metroprojekt (dla odcinka wschodniego)[33]. Decyzję co do odcinka zachodniego oprotestował jeden z uczestników[34], jednak protest został odrzucony[35]. Natomiast we wrześniu zaprezentowano koncepcje architektoniczne dla kolejnych sześciu stacji, dla których zaczęto przygotowywać projekty budowlane[36]. Zapowiadano, że budowa dalszych odcinków II linii metra rozpocznie się najpewniej w 2015 roku[37], a przetargi mają zostać rozpisane na jesieni 2014 roku[38].
Wariant ateński negatywnie zaopiniowali jednak społecznicy ze Stowarzyszenia Integracji Stołecznej Komunikacji, którzy uznali, że taki pomysł jest niepoparty żadnymi ekonomicznymi przesłankami, w dodatku doprowadzi to przykładowo do rozkopania ul. Górczewskiej na dwa razy dłuższy czas, gdyż stacje budowa będą w dwóch rzutach, zamiast wszystkie na raz[39]. Ostatecznie jednak w kwietniu 2013 roku unieważniona została decyzja środowiskowa dla budowy przedłużenia – głównymi zarzutami była niezgodność między projektami a zapisami miejscowych planów zagospodarowania przestrzennego oraz brak odpowiednich dokumentów opisujących wpływ inwestycji na wody gruntowe. W związku z tym rozpoczęcie budowy kolejnych odcinków może się opóźnić[40]. Ponadto urzędnicy z Białołęki rozpoczęli starania o odchylenie północnego odcinka tak, aby trasa kończyła się w ich dzielnicy – opracowano nawet kilka wariantów, przewidujących bieg metra pod ul. Głębocką czy Trasą Olszynki Grochowskiej[41]. Pierwsze przeprowadzone analizy wykazały sens takiej inwestycji, wobec czego zaczęto rozważać stworzenie dwóch odgałęzień II linii metra – jedno pobiegłoby wówczas do Rembielińska, a drugie w kierunku ul. Głębockiej[42]. W marcu 2014 roku Rada Dzielnicy Białołęka przyjęła uchwałę popierającą budowę II linii metra w kierunku Grodziska[43], wobec czego magistrat zlecił dodatkowe analizy demograficzne oraz ekonomiczne[44] – w tym rejonie możliwe byłoby wybudowanie węzła przesiadkowego i parkingu Parkuj i Jedź, który oprócz Grodziska obsługiwałby też Marki czy Ząbki. Miasto uznało jednak, że póki co nie będzie brać pod uwagę wariantu nowej odnogi w kierunku Białołęki[45].
W czerwcu 2014 roku zaprezentowany został nowy harmonogram rozbudowy II linii metra, który zakłada, że przy następne stacje w obu kierunkach zostaną zrealizowane do 2018 roku, zaś następne odcinki do stacji Górce oraz Bródno powstaną do 2020[46] lub 2022 [47] roku. Wybudowanie przez sześć lat jedenastu stacji metra ma kosztować około 8 mld złotych. Oznacza to także, że magistrat raczej nie zdecyduje się na budowę odnogi II linii metra w kierunku Grodziska i Osiedla Derby. W sierpniu wydana została decyzja środowiskowa dla odcinka w kierunku Targówka[48], a w październiku także dla odcinka w kierunku Młynowa[49], wkrótce potem – 16 października – rozpisany został przetarg na budowę przedłużenia II linii metra o trzy kolejne stacje w obu kierunkach[50]. W międzyczasie protest wystosowali mieszkańcy kamienic przy ul. Górczewskiej, którzy nie zgadzają się na zajęcie ich frontowych ogródków pod budowę podziemnej hali dla wagonów zaraz pod ich oknami, gdyż miasto chciałoby w ten sposób przesunąć budowę i pozostawić przejezdną część ulicy[51]. Pod wpływem protestów urzędnicy zapowiedzieli jednak rezygnację z parkingów oraz odtworzenie ogródków na podstawie ustalonych z mieszkańcami projektów[52]. Łącznie w sprawie budowy przedłużenia linii na zachód złożono około 400 protestów, a większość z nich dotyczy obaw o zniszczenie budynków lub posesji ponad planowanym przebiegiem tuneli[53]. Urzędnicy sądzą jednak, że protesty nie opóźnią realizacji inwestycji[54], jednak przetarg wydłużyły liczne pytania do potencjalnych inwestorów – w związku z tym wydłużono termin do końca lipca 2015 roku[55].
Tymczasem w grudniu 2014 roku miasto rozpisało konkurs na projekt kolejnych pięciu stacji II linii metra – Bemowo, Ulrychów, Zacisze, Kondratowicza oraz Bródno[56]. Wyglądem mają nawiązywać do stacji centralnego odcinka, mimo iż w przypadku dalszych odcinków nie było takiego założenia – konkurs na projekt przedłużono póki co do marca 2015 roku[57], a koperty otwarto dopiero w maju – swoje zainteresowanie wyraziło łącznie dziewięć firm[58]. Zakładano, że ich budowa rozpocznie się po 2019 roku i potrwa do około 2022 roku. Następnie miała rozpocząć się budowa ostatniego odcinka do stacji Połczyńska[59]. 6 października miasto podało do wiadomości o wprowadzeniu korekt to budżetu inwestycyjnego miasta, które m.in. przewidywały wybudowanie wszystkich 5 stacji odcinka bemowskiego wraz ze stacją techniczno-postojową w ramach jednej inwestycji która miała być zakończona do 2023 roku.[60]. Odcinek zachodni (od Ronda Daszyńskiego) wybudować miało tureckie konsorcjum Gülermak, a wschodni (od Dworca Wileńskiego) – włoska firma Astaldi S.p.A.[61].
9 marca 2016 roku wydano zgodę na budowę odcinka północno-wschodniego w kierunku Targówka, decyzja objęła przebudowę stacji metra Dworzec Wileński oraz budowę stacji Trocka. Pierwsze utrudnienia komunikacyjne wystąpiły 29 kwietnia z powodu wprowadzenia jednokierunkowego ruchu na ul. Szwedzkiej w stronę ul. 11 Listopada. W nocy z 1 na 2 maja wyłączone z ruchu zostały skrzyżowania ul. Trockiej z ul. Pratulińską, ul. Ossowskiego z Pratulińską, a w miejscu skrzyżowania Ossowskiego z ul. Witebską powstało rondo[62].
Budowa odcinka zachodniego miała rozpocząć się jednocześnie z budową odcinka wschodniego, tak się jednak nie stało., gdyż urząd marszałka województwa mazowieckiego zażądał uzupełnienia dokumentacji. Uzupełniona dokumentacja została dostarczona 14 września[63], już 16 września urząd marszałkowski wydał zgodę na budowę stacji Księcia Janusza[64], 19 września – kolejne zgody: na budowę stacji Młynów i tuneli szlakowych łączących stacje Księcia Janusza – Młynów i Młynów – Płocka[65], a 21 września – ostatnie zgody: na budowę stacji Płocka i tunelu szlakowego łączącego stacje Płocka – Rondo Daszyńskiego[66]. Wskutek opóźnienia w uzyskaniu zgód na budowę opóźni się dodanie tego odcinka do użytku – zamiast w 2018, ma zostać oddany najprawdopodobniej w 2019. 29 września 2016 podpisano umowę z firmą Gülermak, wykonawca miał 38 miesięcy na zrealizowanie kontraktu[67].
W latach 2006-2016 południowo-wschodni odcinek przyszłej III linii metra, ograniczony stacjami Gocław i Stadion Narodowy był włączony do II linii. Spodziewano się, że w ten sposób możliwe będzie objęcie go finansowaniem unijnym w ramach jednego projektu budowy II linii metra. W końcowym efekcie finansowanie objęło jedynie budowę peronu wyspowego dla III linii na stacji Stadion Narodowy. W połowie 2016 odcinek ten został z powrotem włączony do III linii[68].
15 września 2019 oddano do użytku kolejne trzy stacje na wschodzie, Szwedzka, Targówek Mieszkaniowy oraz Trocka. Pierwszy pociąg z prezydentem Warszawy Rafałem Trzaskowskim oraz władzami miasta ruszył dokładnie o godzinie 12.01 ze stacji Targówek Mieszkaniowy[69].
4 kwietnia 2020 oddano do użytku trzy stacje na zachodzie, Płocka, Młynów i Księcia Janusza. Ze względu na ówczesną sytuację w kraju i na świecie, pandemię koronawirusa i związany z nią wprowadzony stan epidemii w Polsce, otwarcie nie miało uroczystego charakteru.
30 czerwca 2022 otwarto dwie stacje metra dalej wzdłuż ulicy Górczewskiej: Ulrychów oraz Bemowo. Stacje zostały otwarte w dość nerwowej atmosferze, gdyż do końca konferencji nie wiedziano czy ten odcinek zostanie oddany do użytku tego dnia. Linię M2 wydłużono wtedy o 3 kilometry. 28 września 2022 roku oddano natomiast stacje: Zacisze, Kondratowicza i Bródno.
Plany na przyszłość
Projekty i zapisy studium przewidywały także budowę trzeciej linii metra, która mogłaby biec spod Dworca Zachodniego przez Plac Konstytucji i Stadion Narodowy na Gocław. W 2015 roku urzędnicy podkreślili, że inwestycja na pewno będzie realizowana, jednak najwcześniej za kilkanaście lat, możliwe są też zmiany przebiegu trasy – za zasadny uznawany jest jedynie odcinek Stadion Narodowy - Gocław[70], który realizowany byłby zapewne po 2020. Specjaliści ze SISK poddali w wątpliwość zasadność budowy nawet tego odcinka, bo trasa będzie biec „naokoło” przez Grochów, co znacznie wydłuży trasę[71]. Szczególnie ważną decyzją będzie miejsce krzyżowania się I i III linii – zgodnie z oryginalnym projektem stacją przesiadkową na I linii ma być stacja Plac Konstytucji, jednak te plany zaniechano.
W lutym 2023 roku ogłoszono nowy projekt rozwoju sieci metra. W ramach niego mają powstać dodatkowe trzy linie metra: M3, M4 i M5. Plan wprowadza kilka innych zmian, w tym wydłużenie M2 czy zmiana krzyżowania linii M1 i M3. Obecnie w ramach planu priorytet otrzymał odcinek Stadion Narodowy - Gocław linii M3; równolegle mają być prowadzone prace nad linią M4. Linia M5 ma natomiast najmniejszy priorytet i nie wiadomo jeszcze kiedy powstanie.
Metro Warszawskie prowadzi obecnie wymianę oznakowania dla niepełnosprawnych z metalowych listew na kamienne, co ma na celu poprawę bezpieczeństwa pasażerów na pierwszej linii metra. Prowadzone są także prace nad budową wind na niektórych stacjach linii M1.
Stan obecny[]
Obecnie metro warszawskiej składa się z linii metra M1 o długości około 23 kilometrów, na której znajduje się 21 stacji, oraz centralnego odcinka linii metra M2 o długości około 15 kilometrów, na którym eksploatowane jest obecnie 15 stacji.
Każda stacja jest monitorowana i wyposażona w zegary pokazujące czas rzeczywisty, czas od odjazdu ostatniego pociągu oraz elektroniczne tablice informacyjne pokazujące czas oczekiwania na następny pociąg. Niektóre z tablic pokazują również typ pociągu (informacja dla niepełnosprawnych – podłoga pociągów rosyjskich nie jest równa z poziomem peronu). Na każdej stacji jest również winda dla osób niepełnosprawnych oraz odpowiednie udogodnienia dla osób niepełnosprawnych. W 2007 roku na stacjach umieszczono pierwszych osiem automatycznych defibrylatorów zewnętrznych (AED), a z każdym rokiem ich liczba się zwiększa.
Stacje w użytkowaniu[]
- Kabaty (al. Komisji Edukacji Narodowej / Wąwozowa)
oddana do użytku 7 kwietnia 1995 roku - Natolin (al. Komisji Edukacji Narodowej / Belgradzka)
oddana do użytku 7 kwietnia 1995 roku - Imielin (al. Komisji Edukacji Narodowej / Indiry Gandhi)
oddana do użytku 7 kwietnia 1995 roku - Stokłosy (al. Komisji Edukacji Narodowej / Herbsta)
oddana do użytku 7 kwietnia 1995 roku - Ursynów (al. Komisji Edukacji Narodowej / Surowieckiego)
oddana do użytku 7 kwietnia 1995 roku - Służew (al. Harcerzy Rzeczypospolitej / Wałbrzyska )
oddana do użytku 7 kwietnia 1995 roku - Wilanowska (Puławska / al. Wilanowska)
oddana do użytku 7 kwietnia 1995 roku - Wierzbno (al. Niepodległości / Woronicza)
oddana do użytku 7 kwietnia 1995 roku - Racławicka (al. Niepodległości / Racławicka)
oddana do użytku 7 kwietnia 1995 roku - Pole Mokotowskie (al. Niepodległości / Rakowiecka)
oddana do użytku 7 kwietnia 1995 roku - Politechnika (Waryńskiego / Jaworzyńska)
oddana do użytku 7 kwietnia 1995 roku - Centrum (Marszałkowska / Aleje Jerozolimskie)
oddana do użytku 26 maja 1998 roku - Świętokrzyska (Marszałkowska / Świętokrzyska)
oddana do użytku 11 maja 2001 roku - Ratusz Arsenał (Andersa / al. Solidarności)
oddana do użytku 11 maja 2001 roku - Dworzec Gdański (Andersa / Słomińskiego)
oddana do użytku 20 grudnia 2003 roku - Plac Wilsona (Słowackiego / Mickiewicza)
oddana do użytku 8 kwietnia 2005 roku - Marymont (Słowackiego / Popiełuszki)
oddana do użytku 29 grudnia 2006 roku - Słodowiec (Żeromskiego / Kasprowicza)
oddana do użytku 23 kwietnia 2008 roku - Stare Bielany (Kasprowicza / al. Zjednoczenia)
oddana do użytku 25 października 2008 roku - Wawrzyszew (Kasprowicza / Lindego)
oddana do użytku 25 października 2008 roku - Młociny (Kasprowicza / Nocznickiego)
oddana do użytku 25 października 2008 roku
II linia metra: (zobacz trasę)
- Bemowo (Powstańców Śląskich / Górczewska)
oddana do użytku 30 czerwca 2022 roku - Ulrychów (Górczewska) / Białowiejska)
oddana do użytku 30 czerwca 2022 roku - Księcia Janusza (Księcia Janusza / Górczewska)
oddana do użytku 4 kwietnia 2020 roku - Młynów (Górczewska / Sokołowska)
oddana do użytku 4 kwietnia 2020 roku - Płocka (Wolska / Płocka)
oddana do użytku 4 kwietnia 2020 roku - Rondo Daszyńskiego (Towarowa / Prosta)
oddana do użytku 8 marca 2015 roku - Rondo ONZ (Świętokrzyska / al. Jana Pawła II)
oddana do użytku 8 marca 2015 roku - Świętokrzyska (Świętokrzyska / Marszałkowska)
oddana do użytku 8 marca 2015 roku - Nowy Świat-Uniwersytet (Świętokrzyska / Nowy Świat)
oddana do użytku 8 marca 2015 roku - Centrum Nauki Kopernik (Tamka / Wybrzeże Kościuszkowskie)
oddana do użytku 8 marca 2015 roku - Stadion Narodowy (Zamoyskiego / Sokola)
oddana do użytku 8 marca 2015 roku - Dworzec Wileński (Targowa / al. Solidarności)
oddana do użytku 8 marca 2015 roku - Szwedzka (Szwedzka / Strzelecka)
oddana do użytku 15 września 2019 roku - Targówek Mieszkaniowy (Ossowskiego / Tykocińska)
oddana do użytku 15 września 2019 roku - Trocka (Trocka / Pratulińska)
oddana do użytku 15 września 2019 roku - Zacisze (Rolanda / Figara)
oddana do użytku 28 września 2022 roku - Kondratowicza (Kondratowicza / Malborska)
oddana do użytku 28 września 2022 roku - Bródno (Kondratowicza / Rembielińska)
oddana do użytku 28 września 2022 roku
Stacje planowane lub w budowie[]
I linia metra:[]
Obie stacje planowane były do realizacji już w latach 80. XX wieku, jednak ze względów oszczędnościowych ich budowy zaniechano w latach 90. XX wieku. W 2006 roku powrócono do pomysłu ich wybudowania, a w 2007 roku nawet uzyskano decyzję środowiskową, jednakże projekt ten zawieszono w związku z budową centralnego odcinka II linii metra. W maju 2014 roku Urząd Miasta w odpowiedzi na interpelację radnego oświadczył, że w wieloletniej prognozie finansowej do 2042 roku nie przewidziano środków na realizację tych stacji[72]. Na konferencji prasowej 15 października 2014 roku Ratusz podał do wiadomości, że zrezygnowano z budowy tych stacji[73], jednak do planów ostatecznie powrócono. 27 września 2019 roku Metro Warszawskie rozstrzygnęło przetarg na wykonanie prac przedprojektowych oraz projektu budowlanego dla stacji A12 Plac Konstytucji i A16 Muranów. Obecnie nie wiadomo kiedy będą budowane, choć widnieją w planie rozwoju sieci metra do 2050 roku.
II linia metra:[]
- Marymont (Słowackiego / Popiełuszki)
- Potok
- Toruńska
- Karolin (Połczyńska / Sochaczewska) (w budowie)
- Chrzanów (Szeligowska / Rayskiego) (w budowie)
- Lazurowa (Lazurowa / Górczewska) (w budowie)
- Ursus Północny
- Szamoty
- Ursus Niedźwiadek
III linia metra:[]
- Stadion Narodowy (Zamoyskiego / Sokola)
- Dworzec Wschodni (Kijowska / al. Tysiąclecia)
- Mińska (Podskarbińska / Dwernickiego)
- Rondo Wiatraczna (Grochowska / Wiatraczna)
- Ostrobramska (Motorowa / Poligonowa)
- Nowaka-Jeziorańskiego (Nowaka-Jeziorańskiego / Fieldorfa)
- Gocław (Fieldorfa)
- Gościniec
- Siekierki
- Czerniaków
- Sielce
- Stary Mokotów
- Racławicka (al. Niepodległości / Racławicka)
- Wyględów
- Żwirki i Wigury
IV linia metra:[]
- Tarchomin
- Henryków
- Stare Świdry
- Ruda
- Plac Grunwaldzki
- Rondo „Radosława”
- Cm. Żydowski
- Kercelak
- Rondo Daszyńskiego (Towarowa / Prosta)
- Plac Zawiszy
- Plac Narutowicza
- Banacha
- Rakowiec
- Żwirki i Wigury
- Służewiec
- Rondo Unii Europejskiej
- Ksawerów
- Wilanowska (Puławska / Bukowińska)
- Dolina Służewiecka
- Stegny (al. Wilanowska)
- Sobieskiego
- Wilanów
V linia metra:[]
- Szamoty
- Ursus
- Plac Tysiąclecia
- Skorosze
- Wiktoryn
- Aleje Jerozolimskie
- Śmigłowca
- Dworzec Zachodni
- Plac Narutowicza
- Filtry
- Plac Konstytucji
- Piękna
- Solec
- Saska Kępa
- Kanał Gocławski
- Przyczółek Grochowski
- Ostrobramska
- Witolin
- Marsa
- Gocławek
Częstotliwość kursowania[]
Plany budowy metra w Warszawie zakładały, żeby w najwyższym szczycie przewozowym metro zdolne byłoby pojawiać się na stacji nawet co półtorej minuty. Aktualnie użycie takiej częstotliwości nie jest możliwe ze względu na brak taboru oraz odpowiedniego systemu sterowania ruchem, miał on jednak zostać wprowadzony w 2012 roku, dzięki czemu będzie można zwiększyć prędkość dozwoloną pociągów do 80 km/h[74] – jego testy rozpoczęto w listopadzie 2012 roku, a dzięki wdrożeniu technologii, najpewniej w 2014 roku, możliwe będzie pojawianie się pociągów na stacjach co 120 sekund[75].
W dni robocze metro kursuje z częstotliwością około 3-4 minut w ciągu niemal całego dnia, tj. od około 7 rano do około 21 wieczorem. Im później i wcześniej względem tego zakresu czasu, tym rzadziej pojawiają się pociągi na stacjach, nawet co 10 minut w późnych godzinach wieczornych. W dni wolne natomiast pociągi w ciągu dnia przyjeżdżają co około 5-7 minut, w godzinach wczesnych porannych i późnych wieczornych natomiast kursują co około 8-10 minut.
Oprócz tego metro kursuje także w nocy – pociągi pojawiają się na stacjach co 15 minut tylko w godzinach od 0:00 do 3:00 i tylko w nocy z piątku na sobotę oraz z soboty na niedzielę, dodatkowe kursy uruchamiane są również na specjalne okazje, np. na sylwestra. Nocne kursy w półgodzinnym takcie uruchomiono na próbę 21 czerwca 2008 roku[76], i po okresie próbnym zmiana ta została utrzymana, później częstotliwość zwiększono do 15 minut. Na początku 2013 pojawiła się jednak zapowiedź, że w związku z oszczędnościami nocne kursy mają zostać zawieszone – miało się to dokonać w lutym[77], jednak głos sprzeciwu podnieśli mieszkańcy oraz władze dzielnic – burmistrz Ursynowa zaproponował nawet, aby dzielnice zrzuciły się na utrzymanie nocnych kursów metra[78]. Ostatecznie Zarząd Transportu Miejskiego wycofał się z zawieszenia kursów, zapowiedziano jednak ich skrócenie do najwyżej godziny 1:30[79] i to najwcześniej od czerwca[80], ale tego pomysłu również nie wprowadzono w życie.
Od 12 lutego 2009 roku czas do przyjazdu pociągu odmierzany jest już na wszystkich stacjach. Wcześniej na stacjach istniały tylko zegary i wyświetlacze pokazujące czas od odjazdu ostatniego pociągu. Dopiero wraz z otwarciem stacji Marymont uruchomione zostały nowe wyświetlacze pokazujące czas do odjazdu, ale zainstalowano je jedynie na stacjach Plac Wilsona i Marymont. Potem umieszczono je także na nowych stacjach na Bielanach, a w lutym 2009 roku także na wszystkich stacjach I linii metra. Na II linii metra zegary takie są już standardem.
W ramach planowanej linii M3, pociągi mogą jeździć w określonych porach, co wynikałoby z początkowo krótkiego odcinka i najmniejszego napełnienia spośród planowanych linii metra.
Udogodnienia dla niepełnosprawnych[]
Już od samego początku projektowania linii metra w latach 80. XX wieku przyjęto do realizacji postulat dostosowania stacji do potrzeb osób niepełnosprawnych, w szczególności osób starszych oraz osób na wózkach. Dlatego też na wszystkich projektach stacji przewidziano windy pomiędzy wszystkimi poziomami bądź pochylnie, umożliwiające wyjście na poziom gruntu (np. na stacji „Stokłosy”). Uwzględnienie tego typu rozwiązań było w socjalistycznej Polsce całkowitą nowinką techniczną i spotkało się ze zdziwieniem ze strony delegacji radzieckiej – projektant moskiewskiego metra Alichaszkin na widok wind zareagował stwierdzeniem: A cóż to? U was sami inwalidzi?[81] Nowe było też podejście pod względem społecznym, gdyż projektantom zależało także na tym, aby maksymalnie ułatwić podróżowanie metrem wszystkim chętnym.
Po otwarciu metra w 1995 roku rozwiązania te spełniały swoje wymogi, jednak rosnąca świadomość społeczna na temat praw osób niepełnosprawnych wpływała na konieczność poprawiania kolejnych projektów – pierwsze stacje metra miały windy zainstalowane tylko przy południowej głowicy stacji, od stacji Ratusz windy pojawiły się także przy wyjściach na przystanki komunikacji miejskiej, a od stacji Dworzec Gdański po obu stronach ulic. Od stacji Plac Wilsona wprowadzono też zapowiedzi głosowe przyjazdów pociągów, do dzisiaj nie wprowadzono ich jednak na wszystkich stacjach. Stacje nadal były jednak nieprzystosowane dla osób niewidomych (brak guzków i linii prowadzących) oraz słabo przystosowane dla osób niedowidzących (jaskrawe linie w pobliżu skrajni peronów), o czym przekonał się niewidomy Filip Zagończyk, który 17 września 2008 roku na stacji A-13 Centrum wpadł pod nadjeżdżający pociąg i w wypadku stracił nogę[82][83].
Rosnące niezadowolenie osób niewidomych zmusiło Metro Warszawskie sp. z o.o. do rozpoczęcia działań mających na celu zainstalowanie na stacjach metra specjalnych guzików oraz linii prowadzących, które umożliwiłyby niewidomym i słabowidzącym bezpieczne poruszanie się po stacji. Początkowo, ze względu na brak stosownych rozporządzeń ze strony Ministerstwa Infrastruktury, przeprowadzono jedynie testy nowych rozwiązań, sprawa przyspieszyła dopiero w marcu 2011 roku, kiedy to Metro Warszawskie rozpisało przetarg na umieszczenie odpowiednich urządzeń na stacjach[84]. Pierwszy przetarg musiał jednak zostać unieważniony, gdyż jedyna chętna firma źle wpłaciła wadium, wobec czego rozpisano drugi przetarg, do którego ponownie zgłosiła się tylko jedna firma[85]. Początkowo nie było jednak wiadomo, kiedy prace zostaną wykonane, gdyż potencjalni wykonawcy oskarżali metro, że terminy prac są nierealne i że nie można ich wykonać jedynie podczas przerwy technologicznej[86]. Wykonawca został wybrany dopiero pod koniec kwietnia 2011 roku[87], a całość prac została zakończona we wrześniu 2011 roku. W celu bezpiecznego zamontowania zabezpieczeń w weekendy zamykano sekwencyjnie kolejne stacje, organizując komunikację zastępczą. Na peronach pojawiły się specjalne guzki, a na szybach naklejono jaskrawe żółte pasy. Koszt prac wyniósł 6 milionów złotych. Rozwiązanie w postaci metalowych listew i guzków okazało się jednak dość niebezpieczne. Listwy i guzki potrafią się odczepiać, a także można się łatwo na nich poślizgnąć, szczególnie w czasie opadów. Z tego powodu na linii M2 większość stacji ma żłobione kamienne drogi dla niepełnosprawnych. Większość stacji na linii M1 dalej posiada metalowe listwy, jednak rozpoczęła się już ich wymiana.
We wrześniu 2014 roku pojawiły się na stacjach pierwsze podajniki z darmowymi wejściówkami do metra dla osób uprawnionych do bezpłatnego podróżowania komunikacją miejską[88]. W maju 2019 roku ZTM poinformował, że dystrybutory z wejściówkami będą usuwane lub przenoszone w mniej widoczne miejsca[89].
Tabor[]
W skład taboru warszawskiego metra wchodzą pociągi: serii 81 produkcji rosyjskiej z zakładów w Mytiszczi, które otrzymano jeszcze w 1990 roku jako dar narodu radzieckiego dla polskiego (10 sztuk wagonów) oraz wagony zakładów APO Wagonmasz z Sankt Petersburga (50 wagonów). Początkowo były łączone w trzy- i czterowagonowe składy, jednak od lutego 2007 roku dokupowano nowe wagony, aby sukcesywnie wydłużać pociągi do sześciu wagonów, co zakończono w 2008 roku. Następnie Metro Warszawskie zdecydowało się kupić kolejne, zmodyfikowane rosyjskie wagony, ich pierwsza dostawa przybyła do Warszawy w sierpniu 2008 roku, choć na tory wyruszyły dopiero w styczniu 2009 roku. Powodem tego opóźnienia był brak odpowiednich zezwoleń.
Oprócz tego ruch w warszawskim metrze obsługują także polsko-francuskie składy firmy Alstom, wyprodukowane w Chorzowie. Jedynie pierwsze cztery sztuki: pociągi nr 16, 17, 18 oraz 19 dostarczone zostały promem z Barcelony do Gdyni. Tutaj sformowane w skład zostały po torach PKP dostarczone do Metra Warszawskiego. Kolejne sztuki od pociągu nr 20 produkowane były w Chorzowskim Konstalu. Pierwsze zostały zakupione w 1998 roku, a dziś na trasie jest 18 pełnych, sześciowagonowych składów. W 2011 metro dysponowało 40 pełnymi składami złożonymi z 240 w pełni niskopodłogowych wagonów[90].
W związku z budową centralnego odcinka II linii metra spółka Metro Warszawskie rozpisała w 2010 roku przetarg na dostawę 35 nowych składów, które kursować miały docelowo na I oraz II linii metra. Koperty otwarto 23 sierpnia 2010 roku, a spośród czterech zgłoszonych konsorcjów trzy zostały zakwalifikowane do dalszego udziału: hiszpański CAF, polsko-niemiecki Siemens-Newag oraz rosyjsko-czeski Skoda-Metrowagonmasz. Wszystkie nowe pociągi miały być jednoprzestrzenne, bez podziału na wagony[91]. Najlepszą ofertę w przetargu złożyła firma Siemens, która zaproponowała wagony Siemens Inspiro i została ogłoszona jego zwycięzcą 14 października 2010 roku[92], rywale jednak złożyli odwołania, które zostały uwzględnione, więc oferty zostały ponownie rozpatrzone. Przetarg ponownie wygrała firma Siemens[93]. Mimo to rosyjsko-czeskie konsorcjum odwołało się po raz kolejny[94], aczkolwiek ich sprzeciw został odrzucony[95].
Umowę podpisano 2 lutego 2011 roku[96], montaż rozpoczęto w fabryce Siemensa w Wiedniu oraz w zakładach Newag w Nowym Sączu, pierwszy wagon przybył do Warszawy 21 grudnia 2012 roku[97], testy na torach rozpoczęto w sierpniu 2013 roku[98], zaś we wrześniu zostały dopuszczone do ruchu i 6 października pojawiły się na I linii metra[99]. Do pierwszego incydentu z udziałem wagonu Siemens Inspiro doszło jednak już 17 listopada, kiedy to w tunelu między stacjami Centrum a Politechnika wagon zaczął wypełniać czarny, gryzący dym, najpewniej w wyniku pożaru – w wagonie doszło do przejawów paniki, część pasażerów opuściła skład w tunelu, a pociąg z trudem dotoczył się do peronu. Dziewięć osób uległo zatruciu. Po wydarzeniu wszystkie pociągi wycofano z ruchu i wszczęto postępowanie wyjaśniające[100]. Swoje kontrole rozpoczęła m.in. Prokuratura Okręgowa oraz Urząd Transportu Kolejowego, zapowiedziano jednak, że dostawy wagonów nie zostaną wstrzymane[101]. Jak się okazało po dokładnych badaniu, przyczyną pożaru był element odbieraka prądu z trzeciej szyny, który odkręcił się i szorował po szynie, wytwarzając iskry, które ostatecznie doprowadziły do pożaru.
W marcu 2015 roku Metro Warszawskie zapowiedziało, że będzie chciało zakupić od 30 do 35 nowych pociągów, które miałyby kursować na kolejnych odcinkach II linii metra[102]. Przetarg ogłoszono w maju 2017 roku, a na początku 2020 roku Metro Warszawskie podpisało umowę ze Škodą, która obejmowała dostawę 37 pociągów, z możliwością rozszerzenia zamówienia do 45 pociągów. Pierwszy skład dotarł na Stację Techniczno-Postojową Kabaty w kwietniu 2022 roku, a jego debiut miał miejsce 28 października 2022 roku. Pociągi te otrzymały nazwę Varsovia.
W związku z dostawami nowych pociągów, w 2023 rozpoczęto wycofywanie z ruchu pociągów serii 81. Jako pierwszy został wycofany skład nr 07, co miało miejsce 29 marca[103], zaś ostatnim był skład nr 38, który ostatni liniowy przejazd wykonał 28 listopada. Z tej serii zachowano jedynie skład nr 02, złożony wyłącznie z najstarszych wagonów z 1989 roku, który kursuje na I linii w poniedziałki, środy i piątki. Część pociągów została przekazana jako dar dla ukraińskiego Kijowa.
Ponadto w większości składów znajdują się wyświetlacze pokazujące wieści ze świata, informacje kulturalne, kinowe, telewizyjne oraz ciekawostki, przez pewien czas wyświetlany był także serial animowany Smok Stefan i Franek.
Zadowolenie pasażerów[]
Według badań przeprowadzonych przez Metro Warszawskie sp. z o.o. w czerwcu 2014 roku na próbie 1508 pasażerów, bardzo dobrze lub dobrze częstotliwość kursowania oceniło, zależnie od pory dnia, od 65 do 89% procent pytanych, przy czym najsłabiej wypadła częstotliwość w godzinach od 19 do 24, a najlepiej w godzinach od 14 do 19. Punktualność kursowania pozytywnie oceniło 97% pytanych, szybkość jazdy 96%, bezpieczeństwo 95%, czystość na stacjach i w wagonach 95%, a udogodnienia dla niepełnosprawnych oceniło pozytywnie 72% badanych. System informacji w metrze pozytywnie oceniło około 92% respondentów, a służby metra około 85% pytanych. Ogólnie rzec biorąc, raczej dobrze metro oceniło 49,3% pytanych, zaś bardzo dobrze 48,9% pytanych.
Według badań przeprowadzonych przez Metro Warszawskie sp. z o.o., w czerwcu 2013 roku wśród 1506 ankietowanych, bardzo dobrze lub dobrze częstotliwość kursowania oceniło około 87% respondentów (najwyższy odsetek dotyczy godzin od 9 do 14), co było trendem lekko spadkowym ze szczególnym uwzględnieniem zmniejszania się liczby osób bardzo zadowolonych. Pozytywnie punktualność kursowania oceniło 94% pytanych, bezpieczeństwo 92%, szybkość 90,8%, czystość w wagonach 82,9%, czystość na stacjach 90,6%, a udogodnienia dla niepełnosprawnych oceniło pozytywnie 60,6% pytanych. System informacji w metrze pozytywnie oceniło około 84% respondentów, a służby metra około 79,6% pytanych. Ogólnie rzec biorąc, raczej dobrze metro oceniło 62,5% pytanych, zaś bardzo dobrze 31,4% pytanych.
Podobne badanie przeprowadzano w latach poprzednich – według badań przeprowadzonych w maju i czerwcu 2012 roku pośród 1562 ankietowanych około 86% pytanych pozytywnie oceniło częstotliwość kursowania (najwyższy odsetek dotyczył godzin od 9 do 14), 90,6% pozytywnie oceniło bezpieczeństwo, 88,3% szybkość jazdy, 75,6% czystość w wagonach, 86,9% czystość na stacjach, a 79,6% system informacji. Dużo słabiej oceniono dostosowanie metra dla osób niepełnosprawnych, pozytywnie oceniło je 45,5% ankietowanych. Ogólnie 92,5% pytanych było z usług metra bardzo zadowolonych.
W czerwcu 2011 roku około 90% ankietowanych pozytywnie oceniło częstotliwość kursowania (najwyższy odsetek dotyczył godzin od 9 do 14), 91,3% pozytywnie oceniło bezpieczeństwo, 89% szybkość jazdy, 79,1% czystość w wagonach, 90,4% czystość na stacjach, a 83,5% system informacji. Dużo słabiej wypadło dostosowanie metra dla osób niepełnosprawnych, które pozytywnie oceniło jedynie 36,1% ankietowanych.
W czerwcu 2010 roku ponad 70% ankietowanych bardzo dobrze oceniła częstotliwość kursowania metra, 94,6% pozytywnie oceniło bezpieczeństwo, 91,1% szybkość jazdy, 86,3% czystość w wagonach, 91,8% czystość na stacjach, a 87,5% system informacji. Przeciętnie wypadło dostosowanie metra dla potrzeb niepełnosprawnych, gdyż to pozytywnie oceniło jedynie 43,2% ankietowanych. Ogólnie bardzo zadowolone z usług oferowanych przez metro jest 93,3% ankietowanych.
W przeprowadzonych w czerwcu 2009 roku badaniach 95,5% ankietowanych zaznaczyło, że jest zadowolonych z usług oferowanych przez metro. Był to o ponad 4% lepszy wynik niż w 2008 roku i w latach wcześniejszych. Bezpieczeństwo pozytywnie oceniło ponad 91% ankietowanych, tyle samo co w 2008 roku i o ponad 5% więcej niż w 2007 roku. Równie pozytywnie oceniana była szybkość jazdy i obsługa techniczna.
Według ankiet z 2013 roku ulubioną stacją metra mieszkańców Warszawy jest, niezmiennie od kilku lat, stacja Plac Wilsona, którą wskazało 10,9% (2012: 13,1%; 2011: 8,4%; 2010: 10,4%; 2009: 13,9%; 2008: 21,0%), a kolejne miejsca zajęły stacje Stare Bielany z wynikiem 6,4% (rok wcześniej 2. miejsce, poprzednie dwa lata była 3.) oraz Wilanowska z wynikiem 4,4% (spadła z 2. miejsca w 2011 roku, do 2007 roku była ulubioną stacją warszawiaków). Dalsze trzy miejsca zajmują stacje Politechnika, Centrum oraz Ratusz Arsenał.
Przypisy
- ↑ Odnoga od drugiej linii metra na odcinku od Dworca Wschodniego na Gocław będzie realizowana jako trzecia linia
- ↑ 2,0 2,1 Metro opóźnione przez „wychodek dla babci klozetowej”, gazeta.pl, 12.01.2015
- ↑ Metro Warszawskie ponownie nagrodzone, metro.waw.pl, 18.03.2011
- ↑ Pierwszy pociąg metra przejechał tunelem pod Wisłą!, gazeta.pl, 11.09.2014
- ↑ Pierwszy raz! Inspiro przejechało cały odcinek na II linii metra, wyborcza.pl, 28.09.2014
- ↑ „Zgłosili gotowość”, ale prac nie kończą. II linia metra na finiszu, tvnwarszawa.tvn24.pl, 30.09.2014
- ↑ Drugą linią jeździ Inspiro wypełnione brukiem. 116 ton, gazeta.pl, 16.10.2014
- ↑ To już pewne: drugą linią metra pojedziemy 14 grudnia, gazeta.pl, 03.11.2014
- ↑ Kiedy pojedziemy II linią metra? HGW: Cztery, albo i sześć tygodni później, gazeta.pl, 05.12.2014
- ↑ Kto będzie głosem drugiej linii metra? Rusza plebiscyt!, tvnwarszawa.tvn24.pl, 14.10.2014
- ↑ Czytał „Pulp Fiction”. Maciej Gudowski głosem II linii metra, wyborcza.pl, 29.10.2014
- ↑ Metro z głosem Jasieńskiego. Ale nie całe, tvnwarszawa.tvn24.pl, 22.06.2015
- ↑ W niedzielę obejrzysz stacje II linii metra. Dzień otwarty, gazeta.pl, 03.11.2014
- ↑ Nowe schematy w metrze. Linia czerwona krzyżuje się z niebieską, gazeta.pl, 17.11.2014
- ↑ Metro z nowymi oznaczeniami. Upodobnią I linię do II, gazeta.pl, 13.12.2014
- ↑ Metro: Nie wymienią informacji pasażerskiej przed otwarciem II linii, transport-publiczny.pl, 13.01.2015
- ↑ Pożar mostu Łazienkowskiego przyspiesza II linię metra, wyborcza.pl, 25.02.2015
- ↑ Otwarcie metra planowane jest na ten weekend, gazeta.pl, 02.03.2015
- ↑ Z Pragi metrem zamiast mostem?, tvnwarszawa.tvn24.pl, 16.02.2015
- ↑ Wszystkie stacje sprawdzone. Metro czeka na ostatni dokument, tvnwarszawa.tvn24.pl, dostęp: 25.02.2015
- ↑ Metro musi przejechać 5 tysięcy kilometrów bez pasażerów, wyborcza.pl, 27.02.2015
- ↑ 5000 km przejechane bezawaryjnie. Metro na Dzień Kobiet?, gazeta.pl, 05.03.2015
- ↑ Tłumne powitanie metra, a dziś pierwszy sprawdzian w podróżnym szczycie, gazeta.pl, 09.03.2015
- ↑ Metro: Oznaczenia na nowej linii do poprawki. Przesiadka bardziej widoczna, transport-publiczny.pl, 16.03.2015
- ↑ Drugą linią metra jeździ średnio 106 tysięcy osób dziennie, tvnwarszawa.tvn24.pl, 19.03.2015
- ↑ Metro Pojedzie na Bemowo, bemowo.waw.pl, 25.01.2011
- ↑ Metro na Targówek i Bemowo? Nowy „wariant ateński”, gazeta.pl, 04.02.2011
- ↑ Deklaracja ZTM: metro budujemy w obu kierunkach, tvnwarszawa.pl, 04.03.2011
- ↑ Metro na Targówek czy Wolę? Jest sprawiedliwa decyzja, gazeta.pl, 09.11.2011
- ↑ 3 na Woli, 3 na Targówku Metro ogłasza przetarg na stacje, tvnwarszawa.pl, 28.11.2011
- ↑ Mnóstwo chętnych w konkursie na projekt rozbudowy metra, gazeta.pl, 04.01.2012
- ↑ Co z metrem na Targówek i Wolę? Zostało 18 firm, gazeta.pl, 23.02.2012
- ↑ Wybrano projektantów wydłużenia II linii metra. Zobacz, gazeta.pl, 23.06.2012
- ↑ Metro na Wolę: konkurs na projekt oprotestowany, tvnwarszawa.pl, 05.07.2012
- ↑ Metro na Wolę: protest odrzucony, tvnwarszawa.pl, 13.07.2012
- ↑ Tak ma wyglądać metro na Targówku i Woli, gazeta.pl, 21.09.2012
- ↑ Projektują metro na Woli. Na budowę poczekamy 2 lata, gazeta.pl, 21.09.2013
- ↑ Kiedy przetarg na kolejne stacje metra? „Prawdopodobnie po wakacjach”, tvnwarszawa.tvn24.pl, 29.06.2014
- ↑ Budowa metra to bubel. Trwa bo nikt jej nie zaskarżył, gazeta.pl, 14.11.2011
- ↑ Metro na Targówek i Wolę z poślizgiem. Uchylona decyzja, gazeta.pl, 03.04.2013
- ↑ Metro na Targówek i Białołękę? Trzy nowe warianty, tvnwarszawa.pl, 03.10.2013
- ↑ Metro dotrze na Bródno i Białołękę? „Musimy sprawdzić”, gazeta.pl, 11.12.2013
- ↑ Metro dojedzie na Białołękę? Wszyscy radni dzielnicy są ZA, gazeta.pl, 03.03.2014
- ↑ Metro na Białołękę? Ratusz zamawia kolejne analizy, gazeta.pl, 04.03.2014
- ↑ Metro rezygnuje (na razie) z odgałęzienia II linii na Białołękę, transport-publiczny.pl, 17.04.2015
- ↑ Wydłużą II linię metra: za 6 lat 18 stacji i 19 km, gazeta.pl, 24.06.2014
- ↑ Gronkiewicz-Waltz o II linii metra: będziemy budować następne 11 stacji, tvnwarszawa.tvn24.pl, 01.10.2014
- ↑ Bliżej do budowy metra na Targówek. Jest niezbędny dokument, gazeta.pl, 13.08.2014
- ↑ Jest decyzja środowiskowa dla budowy metra na Woli, tvnwarszawa.tvn24.pl, 07.10.2014
- ↑ Wydłużają II linię metra: 13 stacji w 2019 r., 18 - w 2022 r., gazeta.pl, 16.10.2014
- ↑ Zablokujemy wam metro! Protest mieszkańców Górczewskiej, wyborcza.pl, 14.10.2014
- ↑ Protest ws. rozbudowy II linii metra: ratusz szykuje ustępstwa, gazeta.pl, 18.10.2014
- ↑ Czy protesty opóźnią budowę II linii metra?, gazeta.pl, 06.02.2015
- ↑ Olszewski: Protesty nie opóźnią przetargu na przedłużenie metra, rynekinfrastruktury.pl, 23.02.2015
- ↑ Przeciąga się przetarg na kolejne stacje metra, tvnwarszawa.tvn24.pl, 24.03.2015
- ↑ Zaprojektują metro na Bemowo i Bródno. Wyjścia znowu podobne do motyli, gazeta.pl, 30.12.2014
- ↑ Metro: Konkurs na projekty stacji znacznie wydłużony, rynekinfrastruktury.pl, 27.02.2015
- ↑ Dziewięć firm chce projektować przedłużenia II linii metra, rynekinfrastruktury.pl, 29.05.2015
- ↑ Warszawa: W kolejnej perspektywie po 2020 r. metro na Mory i Gocław, rynekinfrastruktury.pl, 13.03.2015
- ↑ Nowe inwestycje w budżecie, UM W-wa, 6.10.2016
- ↑ Metro Warszawskie wybrało wykonawców kolejnych stacji na II linii metra. wiadomosci.onet.pl, 29 października 2015]
- ↑ Rusza rozbudowa II linii metra w Warszawie. Trzy lata prac. wiadomosci.onet.pl, 26 kwietnia 2016
- ↑ Miasto uzupełniło dokumenty, ale do budowy metra na Wolę jeszcze daleko, TVN Warszawa, 14.09.2016
- ↑ Jest pierwsza zgoda na budowę metra na Wolę, TVN Warszawa, 16.09.2016
- ↑ Bliżej budowy metra na Woli. Są kolejne pozwolenia, TVN Warszawa, 19.09.2016
- ↑ Metro na Wolę. Jest komplet pozwoleń, można podpisać umowę, TVN Warszawa, 21.09.2016
- ↑ Umowa podpisana. Można budować metro na daleką Wolę, TVN Warszawa, 29.09.2016
- ↑ Jak III linia metra ponownie stała się III linią metra, Witold Urbanowicz, Transport Publiczny, 11.08.2016
- ↑ http://www.targowek.info/2019/09/no-to-targowek-ma-metro-jak-wasze-wrazenia/
- ↑ Ratusz: 'III linia metra nie wypadła z planów, ale może zmienić trasę', gazeta.pl, 25.02.2015
- ↑ Zamiast budować metro na Gocław, lepiej pomyśleć o nowej linii, gazeta.pl, 20.03.2015
- ↑ Metro: Brakujące stacje nie powstaną?, Rynek Kolejowy, 5 maja 2014 (kopia w Internet Archive)
- ↑ A co ze stacjami Plac Konstytucji i Muranów? „Nie będą już uzupełniane”, TVN Warszawa, 15 października 2014
- ↑ Metro będzie jeździć szybciej, tvnwarszawa.pl, 13.05.2011
- ↑ Metro co 120 sekund? Najpierw będą testy, tvnwarszawa.pl, 26.11.2012
- ↑ Zmiany w rozkładzie jazdy metra, metro.waw.pl, 16.06.2008
- ↑ ZTM: Metro nocą pojedzie tylko do końca ferii zimowych, gazeta.pl, 04.01.2013
- ↑ Dzielnice zrzucą się na nocne metro? Potrzeba 3,5 mln, gazeta.pl, 05.01.2013
- ↑ Nocne metro zostaje, ale tylko do godz. 1.30, gazeta.pl, 12.01.2013
- ↑ Gronkiewicz-Waltz: Nocne metro zostaje w weekendy, gazeta.pl, 05.02.2013
- ↑ Metro to nie był żaden dar Moskwy, wyborcza.pl, dostęp: 23.10.2008
- ↑ Niewidomy wpadł pod pociąg metra na stacji Centrum, gazeta.pl, 17.09.2008
- ↑ PKP montują „bąble”, Metro dostało pozew, zw.com.pl, 15.01.2011
- ↑ Ogłoszenie przetargu na wykonanie i montaż wizualnych i dotykowych znaków ostrzegawczych na wszystkich peronach i schodach I linii metra, metro.waw.pl, 10.03.2011
- ↑ Kiedy zamontują guzki w metrze? Nie tak szybko, gazeta.pl, 08.04.2011
- ↑ Metro obiecało gruszki na wierzbie. Na guzki poczekamy, gazeta.pl, 07.04.2011
- ↑ Rozstrzygnięcie postępowania w sprawie udzielenia zamówienia na wykonanie oznakowania ostrzegawczego na stacjach metra, metro.waw.pl, 29.04.2011
- ↑ Do metra z wejściówką. Kto może skorzystać?, tvnwarszawa.tvn24.pl, 14.09.2014
- ↑ https://www.transport-publiczny.pl/wiadomosci/warszawa-milion-zl-na-wejsciowki-do-metra-ztm-je-bardziej-ukryje-61671.html
- ↑ Newsletter iZTM, nr 01/2011, str. 14
- ↑ Wagony metra za miliard. Trzy ważne oferty, gazeta.pl, 23.08.2010
- ↑ Informacja o wyborze najkorzystniejszej oferty, metro.waw.pl, 14.10.2010
- ↑ Wagony dla II linii metra jednak od Siemensa, tvnwarszawa.pl, 06.12.2010
- ↑ Kolejne odwołanie w przetargu na wagony metra, tvnwarszawa.pl, 16.12.2010
- ↑ Metro: Coraz bliżej kontraktu z Siemensem, gazeta.pl, 04.01.2011
- ↑ Umowa na Inspiro, tvnwarszawa.pl, 02.02.2011
- ↑ Nowe metro już w Warszawie. Wagony Inspiro na testach, gazeta.pl, 21.12.2012
- ↑ Inspiro na I linii metra, tvnwarszawa.pl, 23.08.2013
- ↑ Nowe pociągi metra dopuszczone! Na torach za kilka dni, gazeta.pl, 24.09.2013
- ↑ Pożar w nowym pociągu metra. Składy Inspiro na razie wycofane, gazeta.pl, 17.11.2013
- ↑ Najgroźniejsza sytuacja w historii metra, gazeta.pl, 19.11.2013
- ↑ Metro zapowiada zakupy: przetarg na 35 pociągów, tvnwarszawa.tvn24.pl, 30.03.2015
- ↑ Woził warszawiaków prawie 28 lat. Kończy swoją służbę w stolicy, trafi do Kijowa, TVN Warszawa, 28.03.2023. [dostęp 28.05.2024].
Linki zewnętrzne[]
- Warszawskie metro – strona oficjalna
- Strona o budowie centralnego odcinka II linii metra
- Artykuł na Wikipedii o metrze warszawskim
- Warszawskie metro na stronie SISKOM
- Wjazd i odjazd pociągu metra serii 81 z A-7 Wilanowska
- Badania zadowolenia na stronie metra warszawskiego
